La nostra storia nella concessione di Marine XII, nell’offshore della Repubblica del Congo, è segnata da importanti successi esplorativi, come le scoperte di Litchendjili, Nené e Minsala. La rapidità dello sviluppo di questo grande giacimento è legata soprattutto alle nostre capacità di integrazione con le infrastrutture Eni esistenti e alla possibilità di valorizzare il gas prodotto per alimentare la produzione locale di energia tramite la Centrale Electrique du Congo (CEC) e la Centrale Electrique du Djéno (CED).
Data inizio attività: 2008 – in corso
New Age
Société Nationale des Pétroles du Congo
La ricostruzione della storia geologica della concessione Marine XII avviene attraverso le più avanzate tecnologie di prospezione 3D e grazie alla potenza di calcolo dei nostri supercomputer. Così possiamo determinare con successo la presenza di grandi giacimenti di gas naturale.

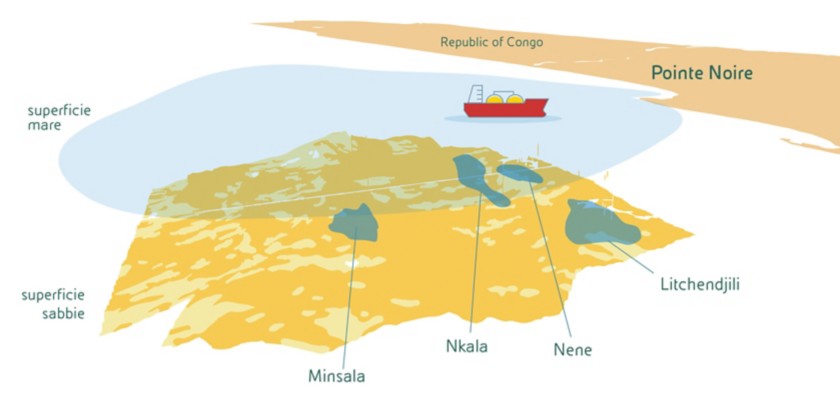

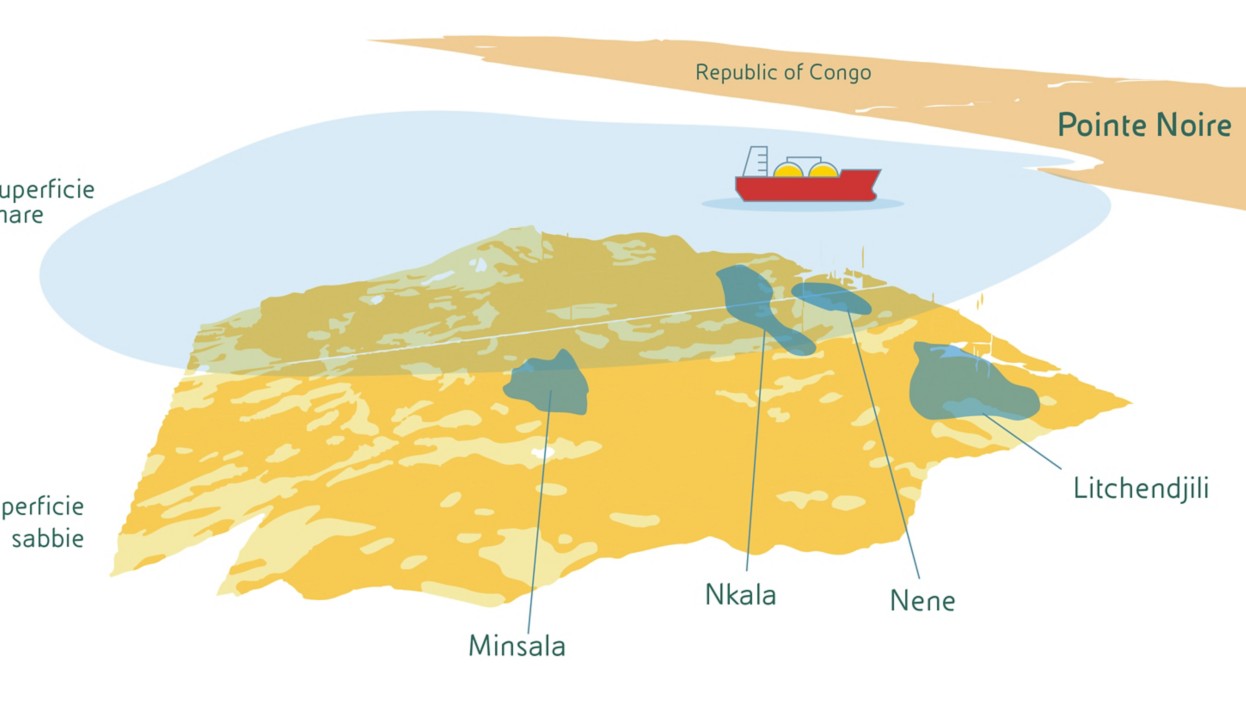

Il permesso Marine XII è suddiviso attualmente in quattro Permis d’Exploitation (PEX) che contengono rispettivamente i campi di Nené e Litchendjili, attualmente in produzione, e le scoperte non ancora sviluppate di Minsala ed Nkala.
La produzione di nené Marine è iniziata nel 2014 a otto mesi dal permesso di prduzione e a 16 mesi dalla scoperta esplorativa. Lo sviluppo completo del campo sta avvenendo in fasi. Litchendjili Marine ha invece avviato la produzione nel 2015 a conclusione di un progetto strategico di valorizzazione del gas per l’uso domestico, che includeva anche la costruzione della Centrale Electrique du Congo (CEC), completata nel 2010 e la riabilitazione e potenziamento della rete di distribuzione elettrica del paese. Dal 2020, con l’avvio della terza turbina a gas che aumenta di 170 MW la capacità di generazione elettrica della centrale (Eni 20%), la CEC contribuisce a circa il 70% della generazione di elettricità complessiva in tutto il Paese. La fornitura di gas domestico viene assicurata oltre che dalla produzione del blocco Marine XII anche dal giacimento onshore di M’Boundi.
I dati sono stati selezionati tra quelli presenti nei nostri documenti ufficiali.
pozzi perforati
pozzi in produzione a Nené Marine
produzione nella fase plateau
contributo della CEC alla generazione di elettricità complessiva del Paese
pozzi perforati
pozzi in produzione a Nené Marine
produzione nella fase plateau
contributo della CEC alla generazione di elettricità complessiva del Paese
Lo sviluppo per fasi del progetto avviato nel Paese.
Installata una nuova piattaforma e perforato il primo pozzo.
Messa in produzione dell’ultimo pozzo e prima installazione della nostra tecnologia Inline Phase Splitter (IPS).
Completamento della posa di una tubazione sottomarina.
Completata l’installazione della seconda piattaforma della fase 2A e il primo pozzo della piattaforma viene messo in produzione.
La prima piattaforma della fase 2A è installata a 12 mesi dall’approvazione. Nuovi pozzi vengono perforati e inizia il rump up della produzione del campo di Néné.
Al via la produzione del campo.
Grazie alla tubazione sottomarina la prima produzione del campo è avviata. Per completare le attività di recupero del pozzo lo abbiamo "tappato" in modo sicuro.
